作者:kingdews 日期:2021-12-03 15:39:52 访问量:3156
2021年11月24日
由清露金华承建的
京能岱海发电
一期封闭煤场主体结构
气膜起膜工作顺利完成
这也意味着
全国最大跨度
气膜空间封闭项目取得了初步成功
同时也标志着
岱海发电一、二期封闭煤场改造工作
取得了阶段性胜利
跨度全国最大
这操作是不是?
说起这气膜封闭结构,到底是个啥?
来,咱们看看起膜的全过程
一期封闭煤场的“全国第一”
岱海一期封闭煤场的气膜结构
一期封闭煤场建设过程
一期煤场封闭改造工作时间紧、任务重,建设过程中还遇到了大雪、大风等不利天气的“阻挠”。但是,在大家的共同努力下,主体工程顺利完成!
6月25日
开始原有挡风抑尘墙拆除工作;
7月22日
正式开工动土建设;
10月15日
土建主体结构全部完成;
10月31日
完成所有膜材铺设工作;
11月22日
完成钢索及十字扣安装工作;
11月24日

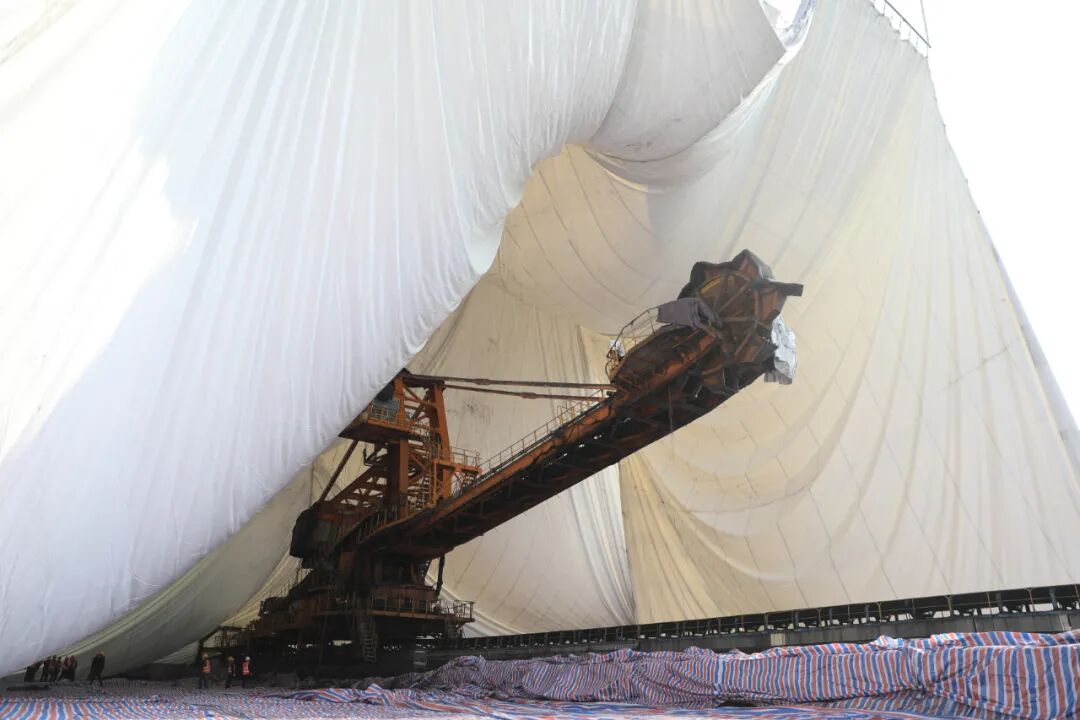

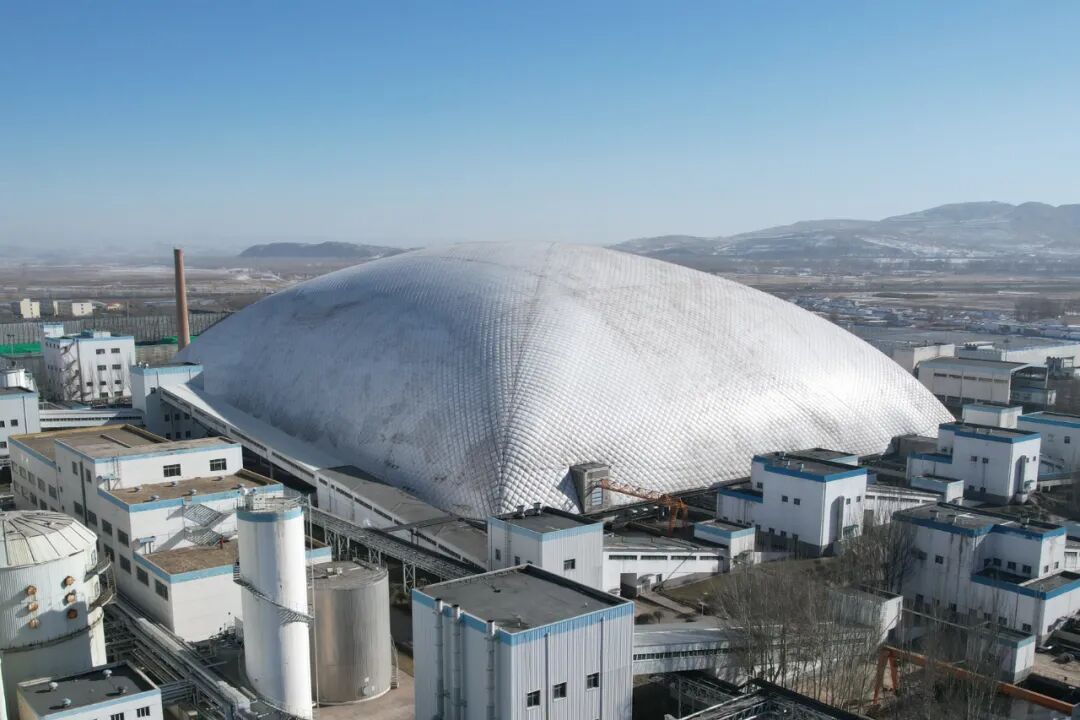

一期煤场封闭气膜顺利起膜!
建设封闭煤场的好处

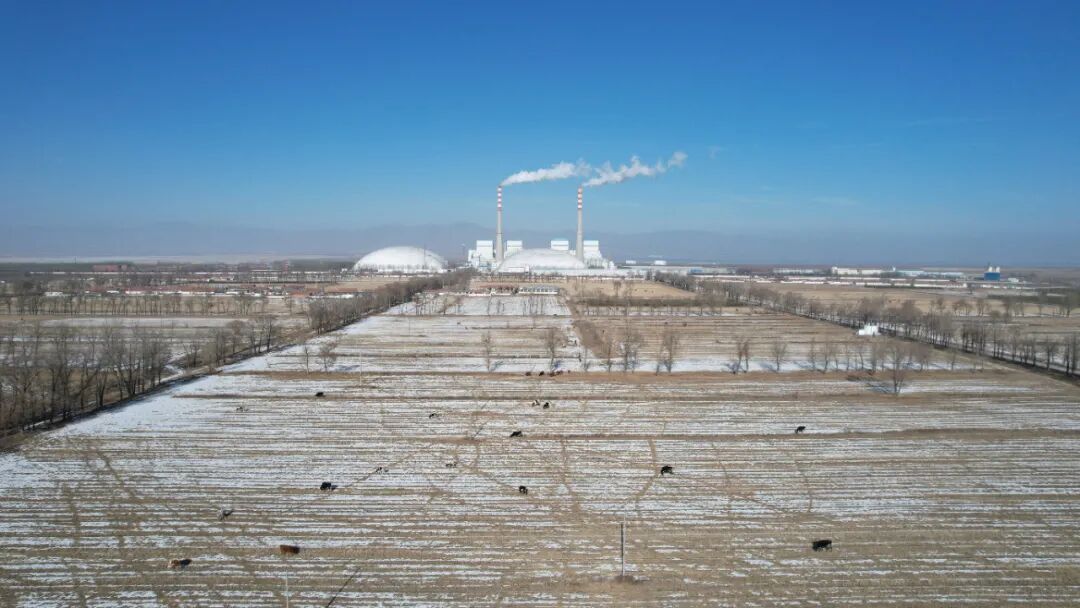

随着这两个“大面包”相继建成
以后
刮风下雨
岱海电厂再也不怕啦
雪日寒冬
岱海电厂再也不怕啦
而且,煤粉再也不会被大风“拐跑”了
更加有效地减少了粉尘飞扬给大气带来的“不适”
为守护这碧水蓝天
再增添一份岱电力量
